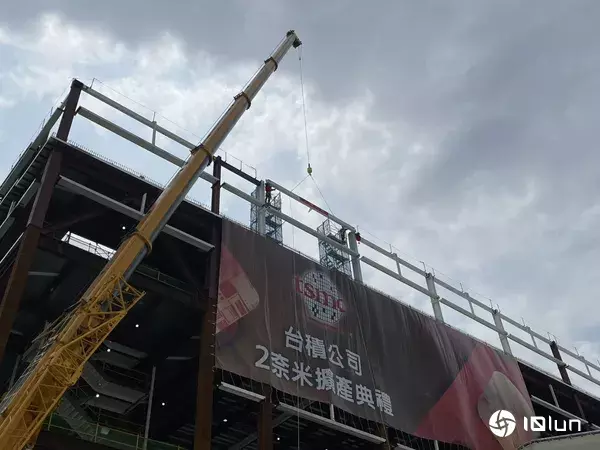

芯片代工龙头台积电3月31日于高雄厂区(Fab 22)举行“2纳米扩产典礼”,声明二期(P2)厂房于上梁仪式后完成结构体工程。

台积电执行副总暨共同首席运营官秦永沛于致辞表示,高雄加上台南厂区将成为“全球最大的半导体制造服务聚落”,2纳米制程并依计划进展良好,2025年下半年将进入量产。

典礼现场共有200多名宾客与会,台积电出席人员除了代表发言的秦永沛,其他还有资深副总暨副共同首席运营官侯永清、芯片厂运营副总王英郎、先进技术暨光罩工程副总张宗生、法务资深副总暨首席法务官方淑华。

政府部会的行政院长卓荣泰、高雄市长陈其迈等人上台发布致辞,也有许多建厂协助厂、设备与材料等供应商到场共襄盛举。

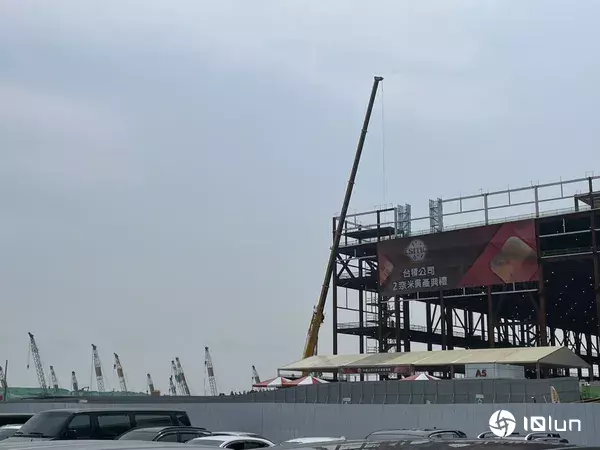

台积电高雄芯片二十二厂二期厂房,于今日上梁仪式后完成结构体工程图/ 孙嘉君摄影

台积电执行副总暨共同首席运营官秦永沛、资深副总暨副共同首席运营官侯永清,与高雄市长陈其迈于典礼开始前简短谈话图/ 孙嘉君摄影

秦永沛于致辞说道,今天的典礼在全球半导体技术发展上意义非凡,不仅代表台积电独步全球的2纳米制程进展顺利,更展现台积电回应市场的强劲需求,持续扩展产能、支持客户的决心。

台积电执行副总暨共同首席运营官秦永沛表示,高雄加上台南厂区将成为“全球最大的半导体制造服务聚落”图/ 孙嘉君摄影

秦永沛介绍高雄厂的外观特色,外墙以水墨画呈现当地意象,“从园区北路看过去,厂房外墙的山,会巧妙地与后头的半屏山相连。”他并指出,高雄厂每一期芯片厂大约是其他公司芯片厂的2倍大,“加上在南部科学园区的其他芯片厂,共同成就了目前全球最大的半导体制造服务聚落。”

秦永沛提到,芯片二十二厂全期投资超过新台币1.5兆元,创造超过2万个建筑工作机会,以及超过7,000个直接的高科技工作机会,一至五期用地约79公顷,洁净室总面积达28万平方米,相当于46座足球场的面积。

根据台积电数据,目前高雄厂区共规划五期厂房,工程进度如期,第一期(P1)厂房已进行装机;第二期厂房于今日上梁仪式后,正式完成结构体工程;第三期(P3)厂房已开始展开结构体工程;第四期(P4)及第五期(P5)厂房也于本月通过环评审查。

图中由近至远为台积电高雄厂第一期(P1)至第五期(P5)厂区,第一期厂房已进行装机;第二期厂房于今日上梁仪式后,正式完成结构体工程;第三期厂房已开始展开结构体工程;第四期及第五期厂房于本月通过环评审查图/ 孙嘉君摄影

今日上梁的第二期厂房旁,可看到旁边大片空地为第三至五期用地,其中第三期厂房已开始展开结构体工程图/ 孙嘉君摄影

秦永沛指出,台积电的2纳米制程是全球目前在密度和能源效率上,最先进的半导体技术,相较前一代3纳米 ,在相同功耗下速度提升了10-15%;相同速度下功耗降低了25-30%。

台积电并预估,2纳米制程在前2年的产品设计定案(tape outs)数量,将高于3纳米的同期表现,广泛地应用在超级计算机、移动设备、云计算数据中心等领域。预计量产5年内,将驱动全球超过2兆美元的终端产品价值。

台积电目前规划在台湾两处生产2纳米制程技术:位于新竹科学园区的新竹芯片二十厂(Fab 20),以及位于南部科学园区的高雄芯片二十二厂(Fab 22)。

台积电高雄二期厂房于今日完成结构体工程图/ 孙嘉君摄影

台积电表示,根据统计,台积电在台生产运营,除了本身的营收之外,通过供应链与消费等关联效果,每年也为台湾创造约3兆年产值、近50万个就业机会

台积电2纳米芯片厂建设历程一次看

•2019年11月

取得新竹科学园区管理局及新竹县政府支持,展开芯片二十厂建设规划

•2022年6月

取得南部科学园区管理局及高雄市政府支持,展开芯片二十二厂建设规划

•2022年10月

启动芯片二十厂、二十二厂工程

•2024年3月

芯片二十厂第一期进机

•2024年11月

芯片二十二厂第一期进机

•2025年3月

芯片二十二厂第二期上梁

•预计2025年下半年

2纳米制程进入量产

(数据源:台积电)
